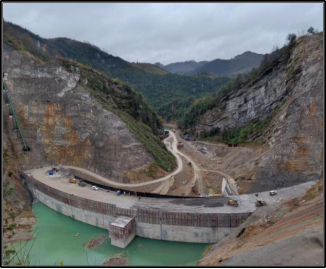

贵州省都匀市大河水库工程 贵州省都匀市大河水库工程
一、工程概况
大河水库工程位于都匀市西南部河阳乡境内菜地河中下游,属长江流域沅江水系清水江源头河流。水库年设计供水量6438.2万m3,灌溉面积6061亩。枢纽工程等别为Ⅲ等,水库规模为中型,挡水大坝按2级设计,泄、取水口建筑物为3级,永久性次要建筑物为4级,导流工程建筑物为4级。水库正常蓄水位891.5m,设计洪水位894.92m,校核洪水位896.16m,总库容4376万m3。
挡水建筑物为碾压混凝土抛物线双曲拱坝,最大坝高105.0m,拱冠梁处顶厚6.0m,底厚30.0m,坝轴线长332.156m,坝顶高程898.0m。溢洪道为开敞式,堰顶高程891.5m,溢流前缘净宽40m;取水隧洞采用圆形有压隧洞,总长246m,设计最大取水流量为3.36m3/s;水库至水厂供水主干采用管道结合隧洞输水,主管线总长9234.4m。工程总投资90972万元。
二、建设监理过程及监理效果
华水监理承担了都匀市大河水库工程项目工程施工监理(含水土保持工程施工监理)。工程于2015年10月8日开工建设;2017年12月21日大坝基础顺利通过验收;2018年底已完成大坝全坝段▽793m-▽834m碾压砼施工,累计完成约21.3万m3砼;左坝肩拱肩槽处抗分离溜管安装并调试完成,具备试运行条件;管理房设施单位工程已全部完成,并于2018年5月15日验收通过。
大河监理部以规范、设计文件为依据,严格遵循“守法、诚信、公正、科学”的监理工作准则,按照“事前把关、事中监督、事后验证”的方法对施工过程严格把关,并运用先进的信息管理手段和合同管理措施,依据国家法规和合同约定对工程过程进行控制。在公司、业主和各级政府的大力支持,以及各参建单位的共同努力下,大河水库工程建设在安全、质量、进度、投资、环保和水保等方面取得了优异成绩。2019-12-30
查看详情 -
贵州省水城县观音岩水库工程 贵州省水城县观音岩水库工程
一、工程概况
观音岩水库坝址位于阿戛乡仲河村观音岩,水库所在河流为月亮河干流上游巴都河河段,属珠江流域西江水系北盘江一级支流,水库坝址以上集雨面积97.2km2。
观音岩水库正常蓄水位1430.00m,正常蓄水位以下库容1980万m3;校核洪水位1432.25m,总库容2167万m3;死水位1382.5m,死库容251万m3,兴利库容1532万m3,工程规模为Ⅲ等中型。水库年供水量2609.3万m3。水库利用弃水发电,装机容量3200kW,远期发电量为648万kW·h。
工程由大坝枢纽、发电厂房及供水工程三大部分组成,主要建设内容有碾压混凝土双曲拱坝、坝顶溢流表孔、左岸放空底孔、左岸供水取水口、发电引水系统、厂房及供水管道等组成,大坝为碾压混凝土双曲拱坝,设计最大坝高109m,坝顶高程1434m,坝顶中心弧长267.327m。工程总投资69093万元。
二、建设监理过程及监理效果
华水监理承担了水城县观音岩水库工程项目工程施工监理、水保及环保工程监理和移民监理。本项目于2013年11月15日开工建设;2015年1月5日完成大坝开挖及支护,2015年1月15日完成基础验收;2015年1月22日大坝基础常态垫层砼开始浇筑,2017年3月30日大坝全部封顶,2018年3月22日观音岩水库顺利通过蓄水安全鉴定;2018年6月21日库区移民通过了县级初次验收;2018年12月24日组织了大坝工程单位工程验收。
华水监理严格按照监理合同约定,以规范、设计文件为依据,遵循“守法、诚信、公正、科学”的监理工作准则,按照“事前把关、事中监督、事后验证”的方法严格把关,运用先进信息管理手段和合同管理措施,规范现场工作行为,确保工程建设在安全、质量、进度、投资、环保和水保等方面获得理想效果。观音岩监理部获得“2017年度优秀监理部”、“2017年度贵州水城水务投资有限责任公司安全生产月二等奖”和“优秀组织奖”等荣誉称号。2019-12-30
查看详情 -
贵州省夹岩水利枢纽工程征地移民监督评估 贵州省夹岩水利枢纽工程征地移民监督评估
一、工程建设概况
(1)工程建设主要规模
贵州省夹岩水利枢纽及黔西北供水工程是国家批准建设的172项重大水利工程之一,工程是以供水、灌溉为主、兼顾发电的综合性Ⅰ等大(1)型水利枢纽工程。工程建设由水库淹没影响区、枢纽工程建设区、毕大供水区和灌区骨干输水工程区等4部分组成。坝址位于毕节市七星关区田坝镇潘家岩脚。水库校核洪水位1326.06m,正常蓄水位1323m,总库容13.25亿m3,电站装机容量90MW;灌区骨干输水渠总长645.56km,其中干渠266.79km、支渠378.77km;设计灌溉面积90.42万亩。工程静态总投资1816453万元,其中,征地移民总投资613910.27万元。
(2)建设征地移民概况
夹岩水利枢纽工程淹没影响及征地涉及毕节市的七星关、纳雍、赫章、金海湖新区、大方、黔西、金沙、织金和遵义市的播州、仁怀、红花岗等11个县(市、区),淹没影响及建设需永久征地54042亩,临时用地13805亩,拆迁各类房屋766105㎡,规划搬迁安置移民25838人,规划建设移民安置点12个,以及改复建一批工业企业和基础设施项目。
二、监督评估范围任务
华水监理承担夹岩水利枢纽工程监督评估Ⅰ标段项目任务,主要包括水库淹没影响区(七星关区部分)、枢纽工程建设区、毕大供水区和灌区骨干输水工程区等4大块。涉及毕节市的七星关、纳雍、赫章、金海湖、大方、黔西、金沙、织金和遵义市的播州、仁怀、红花岗等11个县(市、区)。工程淹没影响及建设征地41581.07亩(永久占地27775.80亩,临时用地13805亩),拆迁各类房屋383511.34 ㎡,规划水平年搬迁安置移民12806人,规划建设安置点3个,移民搬迁安置投资239432.7万元。
监督评估任务主要包括移民安置实施情况监督评估和移民生产生活水平恢复情况监测评估2大部分。移民安置实施情况监督评估:一是对移民安置进度进行跟踪;二是对移民安置质量进行监督;三是对移民资金的拨付和使用情况进行检查;四是对移民安置进度、质量、资金拨付和使用中出现的问题,及时提出整改建议和意见并报委托人;五是参与移民工程项目验收和建设征地移民安置阶段性验收,提交阶段性的移民安置监督评估报告或专题监督评估报告等。移民生产生活水平恢复情况监测评估,主要任务是跟踪监测移民搬迁安置前后的生产生活水平恢复情况。
三、监督评估效果
华水监理于2015年10月中标成立华水监理公司夹岩监评部,开始启动夹岩水利枢纽工程征地移民监督评估工作。在监督评估过程中,我们建立健全监评机构和制度,严格执行监评规范和政策,不断强化监评措施和手段,探索创新监评思路和方法,全力做好征地移民监督评估工作,促进了征地移民工作的顺利开展,取得了一定成效。一是2015年底全面完成了枢纽工程区5771.93亩土地征用和566名移民的搬迁安置任务,为枢纽主体工程开工创造了条件;二是于2017年9月15日,全面完成了1238m水位以下移民的搬迁安置,为工程截流奠定了基础;三是2018年5月底全面完成了1265m水位以下移民2923人的搬迁安置,满足了工程汛期蓄水的需要;四是3个移民居民点建设顺利推进,基本满足了今年年底前全面完成移民搬迁任务的要求;五是库区各专项复建工程基本完成,为库周群众生产生活条件恢复提供了保障;六是输配水区建设征地拆迁顺利推进,有力支持了各个标段的工程建设;七是在监督评估过程中,我们强化监督评估措施,规范监督评估行为,关注焦点问题提建议,围绕重点任务抓监督,在监督评估机构设置、人员安排、制定建设、月报日志编写、进度统计、专报建议、方法创新、问题研究等方面,受到了委托人和各方面的肯定和好评,充分发挥了监督评估单位的积极作用,取得了一定成效,为公司赢得了荣誉。2019-12-30
查看详情 -
北京市南水北调配套工程大兴支线工程 北京市南水北调配套工程大兴支线工程
一、建设项目概况
大兴支线工程位于北京市大兴区及河北固安县,工程主要连通南干渠及河北廊涿干渠,使北京与河北两省市的南水北调水互联互通,为北京市增加第二条南水北调中线水进京通道,同时亦为北京市新机场水厂提供双水源通道。大兴支线连通管线采用DN2400球墨铸铁管,全长46km,设计输水流量6.1m3/s,其中明挖敷设输水管线长约29.7km,顶管长约2.6km;新机场水厂连接线采用DN1800涂塑复合钢管,全长约14km,设计输水流量4.9 m3/s;新建调节池1座;新建加压泵站1座,总装机容量3750kw。
工程为Ⅱ等工程,主要建筑物2级,次要建筑物为3级,主要建筑物设计洪水标准为50年一遇。工程总投资6.9亿。
二、监理过程及监理效果
华水监理承担了北京市南水北调配套工程大兴支线工程施工五~八标段的土建(含机电、金结部分)监理任务。施工五~七标段主要为输水管线,全长约18km,其中明挖输水管线长约16.5km,顶管长约1.33km以及部分排气阀井、排水井等附属结构;施工八标为泵站结构,主要包括主、副厂房、前池及周边附属输水管线等。
本工程各施工标段于2017年9月30日陆续进场开工。截止2018年底,已完成明挖球墨铸铁管道安装约10.7km,占明挖输水管线16.5km的64.8%;完成顶管施工约1.18km,占顶管总长度1.33km的88.7%;泵站主体结构(包括主厂房、进水间、连接段及前池悬臂挡墙)均已完成。
大兴支线工程实施以来,得到上级的大力支持,在参建各方共同努力下,施工顺利, 质量良好,已评定的单元工程优良率达90%以上,且未发生任何工程质量及安全事故,得到了参建各方的一致好评,在2018年年度考核评比中荣获质量、安全考核二等奖。2019-12-30
查看详情 -

南水北调中线(京石段)惠南庄泵站工程 南水北调中线(京石段)惠南庄泵站工程
一、工程概况
(1)工程建设规模
惠南庄泵站位于北京市房山区大石窝镇惠南庄村东,与河北省涿州市相邻,距北京市区约60km,是南水北调中线工程总干渠上的唯一一座加压泵站,是重要的控制性建筑物。
惠南庄泵站设计流量60m3/s,总装机容量58.4MW,选用8台卧式离心泵机组,6工2备,单机流量10m3/s,采用机组并联运行及变频调速相结合的运行方式。
泵站属于大Ⅰ型泵站,为Ⅰ等工程,主要建筑物为Ⅰ级,导流建筑物为4级。
(2)主要建设内容、工程总投资
泵站内主要建筑物有进口闸、前池、进水池(间)、进水管、主厂房、副厂房、小流量输水管、出水管、测流站等。泵站由生产区、辅助生产及办公生活区组成,工程占地共249.74亩,其中永久占地225.62亩,临时占地24.09亩。工程概算投资77323万元。
二、建设监理过程及监理效果
华水监理承担了惠南庄泵站整个工程的全部监理任务。本工程土建及金属结构工程于2005年10月10日正式开工,2009年11月24日土建及机电设备安装全部完成;2008年3月24日项目法人组织进行与临时通水相关项目阶段验收;2007年9月29日机组进行安装,2008年9月18日8台机组全部安装完成;同年9月26日实现了小流量临时通水;惠南庄泵站于2011年7月26日完成了合同竣工验收。
在公司、业主和各级政府的大力支持,以及各参建单位的共同努力下,惠南庄泵站工程建设在安全、质量、进度、投资及环保水保等方面都得到了有效的控制,惠南庄泵站监理部被评为“南水北调东中线一期工程建成通水先进集体”、“2006年度南水北调中线干线工程优秀建设单位”、“南水北调工程2006、2007年度文明监理单位”、“南水北调中线京石段应急供水工程建设先进集体”、“南水北调京石段应急供水工程建成通水先进集体”、“南水北调工程建设质量管理先进集体”。2017-08-11
查看详情 -
北京市南水北调配套工程团城湖调节池工程 北京市南水北调配套工程团城湖调节池工程
一、工程概况
(1)工程建设规模
团城湖调节池工程位于海淀区四季青镇玉泉营行政村,是北京市南水北调配套工程的重要组成部分。工程承担着为第九水厂、第八水厂、第十水厂、田村水厂、首钢水厂、城子水厂、五里坨水厂和刘娘府水厂以及城市河湖等处分水。调节池水面面积为33公顷,调蓄容积为127万m3。工程为Ⅰ等工程,主要建筑物为一级建筑物,高水湖养水湖分水口连接渠道为3级建筑物,临时建筑物为5级。防洪标准为50年一遇洪水设计,200年一遇洪水校核。
(2)主要建设内容、工程总投资
工程建设主要有调节池、环线分水口、燕化田村分水口、高水湖养水湖分水口、取水口闸群、管理设施及周边微地形景观。
调节池水面面积33公顷,可调蓄容积127万m3,总容积162万m3。周边挡墙采用C20W6F100混凝土挡墙进行防渗,池底采用HDPE膜防渗,池底高程44.0m,设计水位49m,设计最高水位49.5m,设计低水位48.5m。西四环暗涵出口闸改造、团城湖明渠隔断闸,设计流量30m3/s,加大流量35m3/s;调节池进水闸设计为35m3/s;环线分水口设计流量为28.3m3/s;燕化田村分水口设计流量为6m3/s;高水湖养水湖分水口设计流量18m3/s。工程占地共1044亩,其中永久占地1005亩,临时占地39亩。监理项目投资2.9亿元。
二、监理过程及监理效果
华水监理承担了团城湖调节池工程的土建(含金属结构)监理任务。本工程于2012年11月12日正式开工,2014年8月27日完成土建施工任务,2014年9月15日机电设备安装全部完成;2014年9月26日,北京市南水北调工程建设委员会办公室组织并通过了调节池蓄水验收。
工程实施以来,得到上级的大力支持,在参建各方共同努力和重视下,施工顺利,质量良好,工程质量等级优良且未发生工程质量及安全事故。团城湖工程荣获“2014年度市政基础设施竣工长城杯金质奖工程”、“2016-2017年度北京市水利行业优质工程奖”;团城湖监理部荣获优秀监理单位等荣誉称号。2017-06-10
查看详情 -
南水北调中线一期工程总干渠潮河段工程 南水北调中线一期工程总干渠潮河段工程
一、工程概况
(1)工程建设规模
南水北调中线一期工程总干渠潮河段工程位于河南省新郑及中牟境内,工程等别为Ⅰ等,建筑物级别主要部位为Ⅰ级,次要部位为Ⅲ级,工程建安总投资约166700万元。
潮河段长45.847km,其中明渠长45.244km,建筑物长0.603km。渠段起点设计水位123.154m,终点设计水位121.145,总设计水头差2.009m。其中渠道占用水头1.759m,建筑物占用水头0.25m。本段起点断面设计流量305m3∕s、加大流量365m3/s,终点断面设计流量295m3∕s、加大流量355m3∕s。
(2)主要建设内容
潮河段主要建筑物有倒虹吸、排水渡槽、分水闸、节制闸、分水口、泵站、检修闸等,工程占地共19013.324亩,其中永久占地10390.735亩,临时占地8622.589亩。
二、建设监理过程及监理效果
华水监理承担了南水北调中线一期总干渠潮河段工程的施工监理任务。自2010年9月正式开工建设以来,在华水公司潮河监理部和现场参建方的共同努力下,克服高填方、深挖方、砂质渠坡、膨胀岩、高地下水等施工技术难题,协调沿线45.847公里沿线地方政府、人民群众及16家相关工程建设单位,主体工程于2013年11月底完工,为“一池清水”北送,让沿线群众按时喝上干净放心的水打下良好基础。2014年5月13日,潮河段工程通过河南省南水北调中线工程建设领导小组办公室通水验收。2014年10月11日,潮河段工程通过了国务院南水北调工程建设委员会的质量评定。
在公司、业主和各级政府的大力支持,以及各参建单位的共同努力下,潮河段工程建设在安全、质量、进度、投资及水保等方面都得到了有效的控制。潮河工程监理部荣获“2010年度南水北调工程建设安全生产管理优秀单位”、“河南省南水北调中线工程2013年度质量管理优秀单位”等荣誉称号。
2016-11-15
查看详情 -
南水北调中线一期工程总干渠温博段、沁河段工程 一、工程概况
(1)工程建设规模
南水北调中线一期工程总干渠黄河北~羑河北段,起点位于温县穿黄工程末端,终点位于汤阴县羑河倒虹出口,全段总长195.249km,共划分9个设计单元工程,布置建筑物335座。
(2)主要建设内容、工程总投资
温博段总干渠长度26.62km,其中渠道长度25.34m。本段设计流量为265m3/s,加大流量为320m3/s。渠道过水断面设计底宽为21.0m~19.5m,设计水深7m,堤顶宽5m。渠段各类建筑物共有41座,大型河渠交叉建筑物6座、左岸排水建筑物4座、控制性建筑物3座、渠渠交叉建筑物2座、公路交叉建筑物17座及生产桥9座等。
沁河渠道倒虹吸工程由进、出口渠道段和穿沁河渠道倒虹吸组成,该段设计流量265m3/s,加大流量320m3/s。倒虹吸总长1183m,管身水平投影长1015m,倒虹吸管身横向为3孔箱形预应力钢筋混凝土结构,孔径6.9m×6.9m。工程概算投资96979万元。
二、建设监理过程及监理效果
华水监理承担了南水北调中线一期工程总干渠黄河北~羑河北温博段、沁河段工程的全部监理任务。温博段工程土建及金属结构工程于2009年5月15日正式开工,2013年12月18日通过了设计单元通水验收;沁河倒虹吸段工程于2009年6月1日正式开工,2013年8月21日通过了合同完成验收,2013年12月18日通过了设计单元通水验收。目前,温博段、沁河段工程已经全面竣工验收阶段。
在公司、业主和各级政府的大力支持,以及各参建单位的共同努力下,黄羑段工程在安全、质量、进度、投资及环保水保等方面都得到了有效的控制。沁河倒虹吸工程荣获“2015年度中国水利工程优质(大禹)奖”、“2014-2015年度河南省工程建设优质工程奖”;黄羑监理部先后获得 “2009年度南水北调工程建设质量管理先进集体”、“2010年度南水北调中线干线工程优秀建设单位”、“2010年度南水北调工程建设安全生产管理优秀单位”、“2011年度南水北调中线干线工程安全生产管理单位”等荣誉称号。2016-06-30
